雅砻江畔,秋风穿峡谷而过,碧绿江水奔涌向前,峡谷间机器轰鸣、灯火璀璨,勾勒出卡拉水电站火热的建设图景。

金秋时节,硕果飘香,而卡拉项目也频传质量亮点:厂房吊顶拱梁及压型钢板制安、2号机组蜗壳内侧钢筋制安、3号主变洞清水混凝土、出线洞钢筋安装、右岸绕坝交通洞机电设备安装、3号尾水隧洞陡坡段边顶拱混凝土等17个项目相继获评卡拉建设管理局质量亮点工程(亮点工程等级由高到低为:三级、二级、一级),其中三级亮点14个,二级亮点1个,一级亮点2个。

一纸批复,是沉甸甸的建设硕果,更是一面映照初心的明镜,见证着项目全体建设者将质量要求融入施工全流程、嵌入每一处细节,精益求精打造精品工程的坚守与担当。

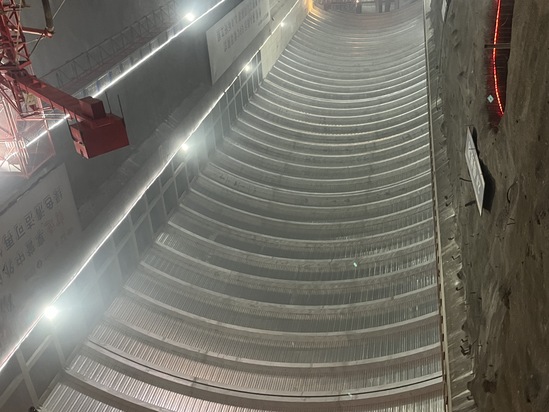

高空“绣花”,雕琢顺滑弧形拱梁

厂房吊顶拱梁属于大半径弧形高空拼装钢结构,高空拼装对位难,焊接易产生热变形;配套压型钢板同时作为永久装饰模板,对结构体型、外观平整度以及镀锌防腐性能提出极高要求。

为攻克高空施工难题,项目摒弃边装边调的传统思路,将施工难题前置到地面开展模拟预演。拱梁构件进场第一时间开展质量检验,在地面完成整榀预拼装,提前消解构件制造偏差。转入高空作业后,架设临时剪刀撑稳固主体骨架,拱梁采取分段施工,借助桁车平台完成拼装就位,通过C32拉杆实现拱梁与厂房吊顶锚杆可靠连接,同步开展体型变形全过程监测。针对焊接造成的镀层损伤及时开展防腐修复,压型钢板落实“铺一块、固定一块”的作业原则,逐项核查扣合效果与焊接损伤情况。

项目全过程严格落实三检制度,关键工序安排人员现场跟班盯控。最终,拱梁弧形线条流畅顺滑,压型钢板板面平整、扣合严密,实体外观质量优良,实现工序一次性验收合格。9月14日,厂房吊顶拱梁项目正式获批质量亮点工程。

高空之上,建设者像绣娘穿针引线,把钢铁骨架缝合得严丝合缝。

量体裁衣,实现蜗壳钢筋精准塑形

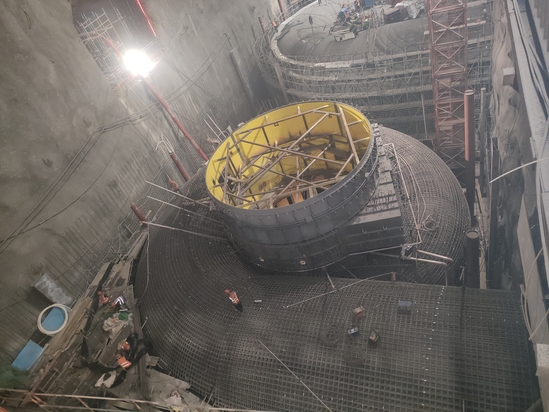

2号机组蜗壳内侧钢筋是蜗壳外包混凝土核心受力骨架。该部位钢筋沿蜗壳圆形渐变曲面布设,包含大量大直径变半径弧形钢筋,多层环向、径向辐射钢筋纵横交错,环向钢筋接头需沿圆周呈规则弧形排布,层间距、圆周向钢筋间距控制难度极大。加之施工现场又与蜗壳支撑、安全监测仪器多重空间干涉,机坑内部作业空间狭小,进一步加大施工挑战。

天下大事,必作于细。项目部没有简单按图施工,充分借鉴1#机组施工经验,全面复盘施工全流程,把过往经验转化为实操参数,把存在的教训转化为防控举措。施工前编制专项施工方案,运用三维实体建模技术为钢筋“量体裁衣”,精准提取弧长、弯弧半径、接头分布等加工参数。钢筋统一在加工厂完成弯弧成型,编号防护后转运至机坑作业面。现场搭设定型化架立筋与限位钢筋,如同标尺牢牢锁定钢筋层间距、径向间距,保障环向接头沿蜗壳圆周均匀弧形分布。

施工全过程执行三检制,对弧形钢筋加工成型、直螺纹套筒连接、帮条焊接头、保护层厚度、埋件协同安装等关键工序逐项把关。该部位钢筋制安于8月20日施工完成,9月16日获批质量亮点工程。

成型后的钢筋圆弧顺滑规整,层间距均匀统一,接头排布标准规范。这亮眼成果,源自“复盘—优化—提升”的闭环管理,实现经验向施工精度的有效转化。

素颜见真章,打磨温润如玉“清水混凝土”

清水混凝土不依靠外部装饰修饰,工程质量全部体现在实体本身,最考验施工功底。为做好3#主变洞清水混凝土施工,项目部编制《主变洞高程1919.05m以上混凝土施工措施》并通过审批;总承包部质量部出台《清水混凝土施工标准化手册》,分层、分项目、分工序开展技术质量专题培训。本次施工覆盖3#主变洞混凝土第一层1、2单元以及主变洞2号楼梯1、2、3单元。

施工完成后,经总包部组织技术、质检人员联合评定:工程各项指标满足设计图纸及相关规范标准;实体观感优良,倒角、分缝处理到位,表面平整光洁、色泽均匀,无蜂窝、麻面、露筋、裂缝等质量缺陷;混凝土回弹检测、试块试验结果显示强度全部达到设计等级,合格率100%;构件尺寸偏差控制精准,墙体、梁板柱、楼梯、预留孔洞等实测项目全部达标。项目7月15日完成浇筑,9月20日获批质量亮点工程。

清水出芙蓉,天然去雕饰。这份不加修饰的素颜之美,来源于标准先行、培训落地、过程严管,凝聚着建设者对每一道分缝、每一处倒角的反复推敲打磨。

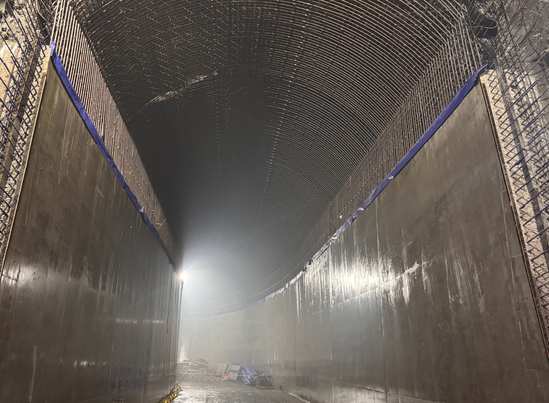

无约束处见真功,为出线洞钢筋“立骨定形”

出线洞起始于主变洞厂下0+080.250,隧洞总长156.652米,为城门洞型断面,断面规格6米×5.5米。本次亮点施工区段为CXD0+012.000~CXD0+167.692,高程EL.1928.600~EL.1962.350,涵盖缓坡段、106.7米长26.15%大坡度斜坡段、转弯段及明洞段。受底板尚未施工影响,钢筋缺少底板结构约束,边墙钢筋极易侧向偏移,顶拱钢筋存在下坠风险,叠加高空作业条件受限,止水设施、监测管路、预埋铁件穿插布置,施工管控难度陡增。

项目部坚持谋定而后动,施工前编制专项施工措施,开展图纸人工专项放样,使用标准钢筋卡尺严控钢筋间距、排距;针对性落实边墙侧向限位、顶拱钢筋防下坠加固举措。全过程严守三检制,重点管控钢筋加工、套筒连接、保护层控制、埋件协同安装等关键环节。该部位钢筋安装8月17日完工,9月20日获评质量亮点工程。

完工后边顶拱钢筋骨架成型规整,间距排距均匀,侧向偏移、下坠风险有效受控,套筒接头、保护层等实测指标优异,实现单元工序一次性验收合格。在缺少底板约束的条件下,建设者依靠限位与加固为钢筋“立骨”,用标准与卡尺为精度“定形”。

织密隧洞脉络,让机电系统“安全运行”

右岸绕坝交通洞机电设备安装工程范围为K0+004.000~K2+200.000,主要施工内容包括照明设施、消防设施、电光标志、电缆桥架及电缆敷设等。项目部严格遵循设计图纸,恪守《公路隧道机电工程施工技术规范》《建筑电气工程施工质量验收标准》等行业规范,各分项工程施工工艺精细、工序衔接流畅,质量控制措施到位。

经现场实测实量,照明设施布点均匀、照度满足使用要求,明暗过渡柔和自然;消防设施组件完整、管路连接严密,联动测试响应及时;电缆桥架安装平直、固定可靠,防腐处理到位。经综合评定,各分部、分项工程质量合格率100%,实体质量可靠,整套系统运行安全稳定,充分满足右岸绕坝交通洞通行及安全保障需求。项目4月6日圆满完成照明设施、消防设施、电光标志等机电设备安装,10月15日获批质量亮点工程。

工欲善其事,必先利其器。机电系统犹如同隧洞的“血脉脉络”,建设者以精细安装,让照明更均匀、消防更可靠供电更安全,为隧洞通行筑牢安全屏障。

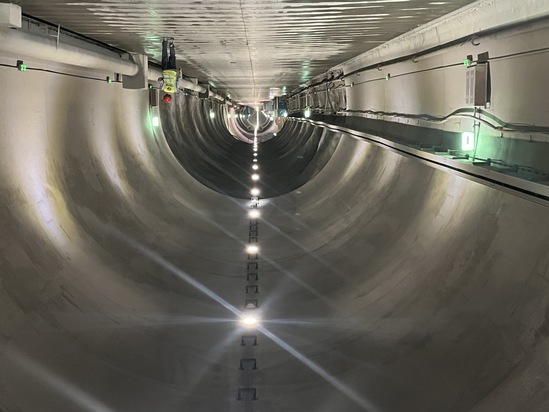

陡坡之上筑精品,让尾水隧洞“滴水不漏”

3号尾水隧洞陡坡段3号尾0+180~3号尾0+239.623边顶拱混凝土施工,前期编制专项混凝土施工方案并完成审批;参照《雅砻江卡拉水电站设计施工总承包部隧洞衬砌混凝土施工工艺标准》《施工质量控制程序要点及奖励办法》,编制印发《洞室混凝土施工标准化手册》;成立混凝土施工质量控制领导小组,分阶段、分项目、分工序的技术质量培训。

3号尾水隧洞地处坝址区右岸,采用单机单洞布置,隧洞长239.497米,最大纵坡14.64%;洞身为城门洞型断面,渐变段净断面尺寸10.50米×(13.465~15.50米),其余洞身净断面尺寸10.50×15.50米。陡坡段边墙衬砌混凝土采用C30(二级配)混凝土浇筑,边墙衬砌厚度1.0~1.25米。

工程完工后评价显示:项目全过程严格执行三检制,各道工序可控在控;混凝土观感质量良好,表面平整顺滑、色泽均匀,无蜂窝、麻面、露筋、裂缝等较重质量缺陷;回弹及试块检测表明混凝土强度全部达到设计标准,合格率100%;洞室体型尺寸、防渗体系、外观质量表现优异,单元工序一次性验收合格,可为同类复杂工况地下洞室边顶拱混凝土施工提供示范样板。该部位边墙混凝土7月31日浇筑完成,10月17日获批质量亮点工程。

九层之台,起于累土。在陡峭的隧洞工作面,项目部以标准化手册为标尺,以专项领导小组为抓手,以三检制度织密质量防线,把每一仓混凝土浇筑成经得起检验、耐得住时间考验的精品。

一份亮眼的质量答卷,不止来自多项亮点工程的批复认定,更源于团队把质量标准内化于心、外化于行的自觉。坚持方案先行、复盘优化前置;善用三维建模、人工放样、标准卡尺、定型化限位等手段,把“难控制”变成“可控制”;落实“铺一块、固定一块”、关键工序跟班盯控、全过程三检制,把“最后一米”守成“最优一米”。

路虽远,行则将至;事虽难,做则必成。一道道流畅的弧形轮廓、一面面平整的构件板面、一组组均匀的钢筋间距、一仓仓光洁的混凝土,无不凝聚着建设者的奔走丈量、汗水校准与责任复核。卡拉建设者也将把这17个亮点当成新的起点,继续把质量标准钉在每一道工序上,让雅砻江畔这座大坝,既经得起流水冲刷,也经得起时间检验!
