6月8日,随着最后一方岩体顺利挖除,若羌抽水蓄能电站尾闸室首层开挖顺利收官。标志着项目主体工程实现从“地下攻坚”到“结构成型”的关键性跨越,为后续工程高效推进筑牢坚实根基。

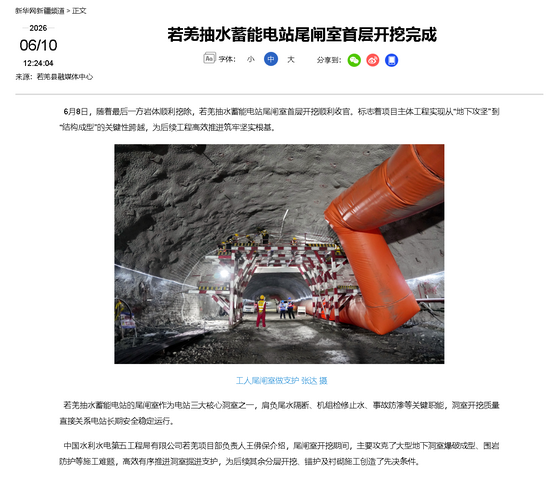

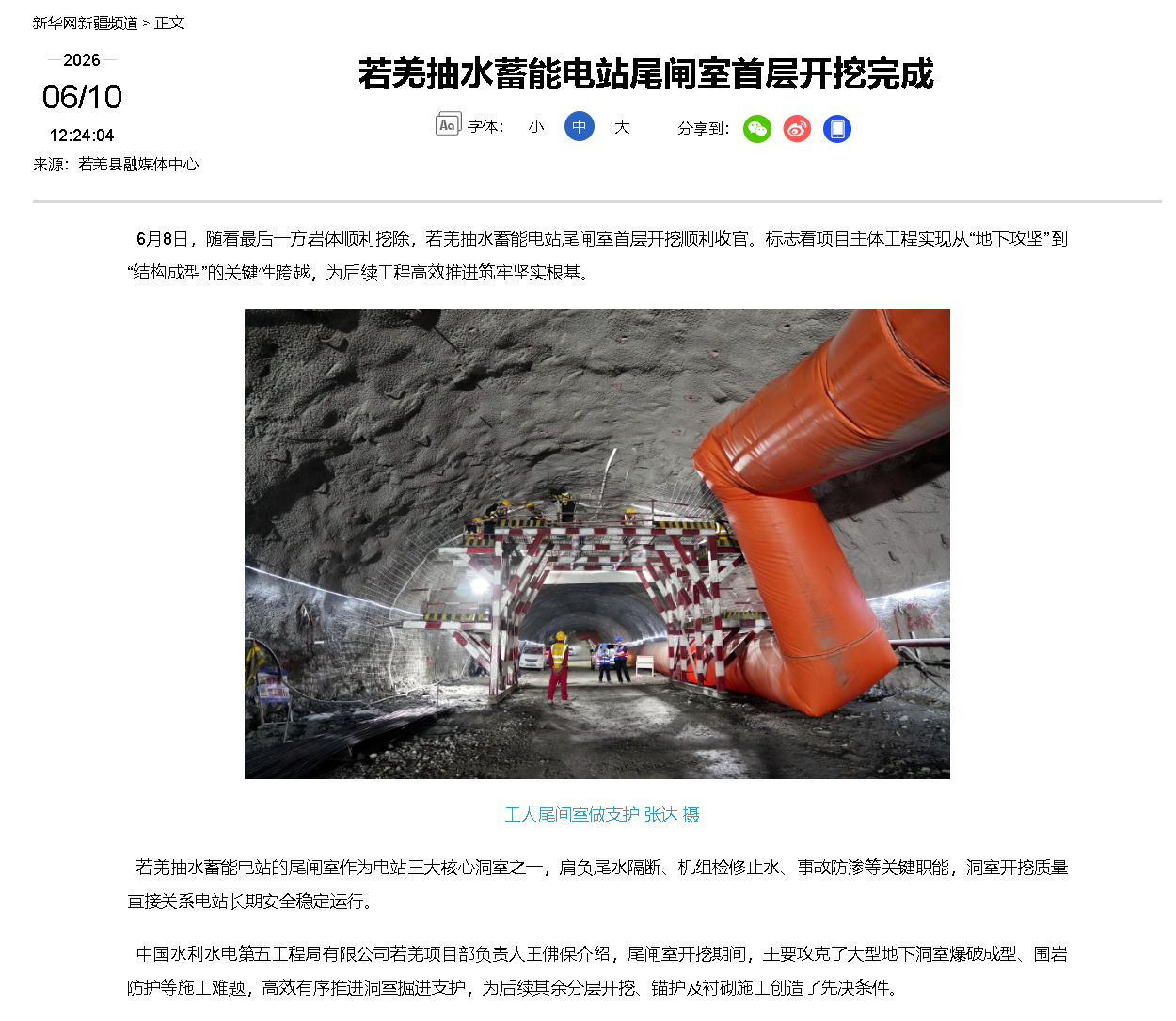

若羌抽水蓄能电站的尾闸室作为电站三大核心洞室之一,肩负尾水隔断、机组检修止水、事故防渗等关键职能,洞室开挖质量直接关系电站长期安全稳定运行。
中国水利水电第五工程局有限公司若羌项目部负责人王佛保介绍,尾闸室开挖期间,主要攻克了大型地下洞室爆破成型、围岩防护等施工难题,高效有序推进洞室掘进支护,为后续其余分层开挖、锚护及衬砌施工创造了先决条件。
当前项目整体建设如火如荼。下水库工程正开展坝基开挖与回填工作;上水库工程同步推进大坝碾压试验、坝肩开挖及回填作业。输水发电系统工程,目前主副厂房已完成首层开挖,主变室计划于6月底前完成首层施工;供水隧洞TBM掘进进尺已达1800米。此外,上下库连接路工程预计于今年10月全线竣工,届时将为上水库施工物资、设备运输提供完备交通保障。
