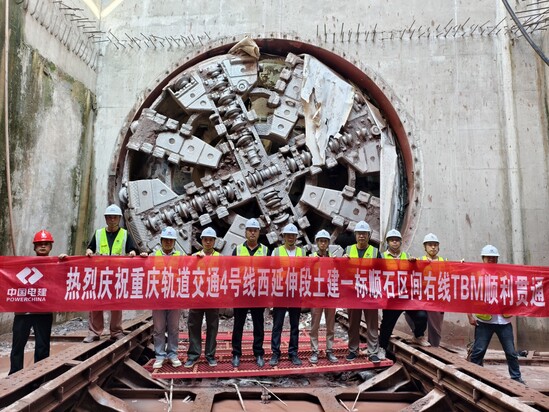

2026年8月13日,重庆江北区地下深处,“江源二十五号”盾构机精准抵达接收井。顺水寺公园站至石马河立交站区间右线顺利贯通,标志着中国水电五局承建的重庆轨道交通4号线西延伸段土建1标盾构掘进任务全部告捷。
从左线到右线,从首次井下TBM调头到二次始发,这支建设队伍历时120天地下掘进,攻克了全线地质条件最为复杂的区间。回望这120天施工历程,生产、技术、物资三条保障线如同盾构机前行的三道轨道,任何一环缺位,都将制约施工推进。
生产统筹:把每一环的衔接“卡死”
顺石区间的施工难点,体现在各项严苛的工程参数之中。区间最大纵坡41.8‰,即每掘进100米高程爬升4米,机车在大坡度工况下运行,操作稍有偏差便易发生溜车风险;最小转弯半径仅380米,对于百米级盾构设备而言属于小半径急曲线掘进;全断面硬岩、上软下硬复合地层、富水砂层交替分布,地质条件突变风险突出。
生产负责人赵兵兵的核心工作,就是将各类施工难点拆解为每日可落地的施工任务。每日清晨,他组织召开班前会,明确当班作业任务,复核设备运行状态,确认物资材料保障到位。TBM设备实行24小时不间断作业,作业人员执行两班倒模式,赵兵兵需要同步对接两个作业班组。施工高峰期,各部门负责人每日召开碰头会,研判掘进数据,动态优化施工组织节奏。
工序组织同样极具挑战。该盾构机完成左线掘进后,需在顺水寺公园站暗挖段内完成空推过站、调头,实现二次始发。作业空间狭小,大型设备无法进场,多道工序交叉重叠。项目团队将空推过站、暗挖调头、二次始发等高风险工序细化至每日节点,提前协调各班组工序搭接,实现“人不等机、机不等料”。
120天里,项目实现单月最高掘进240米、单日最高掘进13.5米,亮眼数据的背后,是生产调度对每一环工序衔接的精准管控。
技术攻坚:用数据“驯服”复杂地层
如果说生产统筹解决的是“能不能干”,技术团队要解决的是“怎么干得稳”。
全断面硬岩段刀盘扭矩波动大,刀具磨损损耗快;上软下硬复合地层上部岩体易发生坍塌,下部岩体掘进阻力大,盾构姿态控制难度高;富水砂层存在涌水涌砂隐患,地层沉降管控压力突出。每一类工况都对技术处置提出高要求,需要随施工推进动态调整参数与方案。
技术团队依托智能化监控量测系统,对盾构姿态、土压、注浆参数开展实时监测、动态纠偏。每掘进一环,同步采集一组施工数据;地层条件发生变化,便及时优化处置方案。针对大坡度区段重点防控机车溜车隐患;小半径曲线段严控盾构掘进姿态;硬岩区段匹配优化刀盘转速与推进速率;富水砂层区段精准管控同步注浆量与注浆压力。
更大的挑战是首次TBM井下调头。受限于场地和工期,盾构机无法吊出地面转场,必须在暗挖段内完成180度转身。技术团队反复推演——混凝土找平、干砂找平、铺设钢板、步进上接收托架、千斤顶平移调头,每一个环节精确到毫米。组织多轮重大风险源评审论证,最终盾体调头提前1天完成移交。

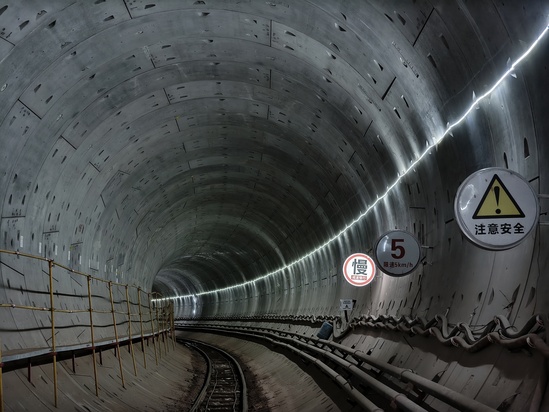

最终成型隧道轴线偏差可控、管片拼装质量平整,各项检测指标全部达标,实现施工“零事故、零预警”,安全穿越沿线多处重大风险源。
物资保障:高效运转的供应链体系
盾构项目涉及的物资设备,比一般土建项目复杂得多。刀具、管片、轨道、电机车、皮带机、注浆材料——每一种物资的采购、进场、验收、盘点、核算,都要经物资管理员李嘉的手。
物资保障分为采购、租赁、调拨三类渠道:采购模式需自主完成挂网招标及公告发布、开标、评标、定标全流程;租赁模式执行中心统一招标结果,合同细节、进退场及验收工作由我方自行对接;调拨模式为完工项目周转材料调剂,须提前沟通确认物资存量、拆解及转运周期。各时间节点务必刚性把控,物资供应延误将直接导致盾构机待料停机。
白天他泡在工地上,清点管片、核对油脂库存、协调夜间物资运输。市区白天货车禁行,大部分物资只能夜间进场,他提前协调车辆、规划路线。晚上才是做资料的时间:台账、合同、结算单、付款申请,每一笔都要对得上。
盾构管理中心对膨润土、盾尾油脂等大宗物资实行集中招采,利用规模优势降低成本。更建立了科学的物资核销体系,将消耗与每日掘进里程精准挂钩,具体到环、到米,从源头杜绝“跑冒滴漏”。中心通过对不同地质条件下掘进耗材的海量数据进行分析,制定了一套适用于各项目的消耗指标标准,为成本预算和过程管控提供了精确标尺。
120天里,物资供应零断档——这背后是一个人从白天到深夜的连轴运转,更是整个中心的精准协调管控。
8月13日贯通当天,项目部没有庆功宴。生产负责人还在安排拆机计划,技术负责人盯着最后一组测量数据,物资负责人已经开始核对退场清单。
接下来,盾构拆机、材料退场、场地移交——收尾工作有序展开。而“江源二十五号”在完成左线、右线两次掘进、两次调头之后,也终于可以停下来。
重庆轨道交通4号线西延伸段全线通车的拼图上,又一块落了位。从首次井下TBM调头到全线贯通,从生产统筹到技术攻坚到物资保障,这支队伍用120天证明了一件事——每一米的背后,都是一条供应链、一套技术方案、一张生产计划表的精确咬合。
