日前,随着最后一立方米混凝土压灌入孔,塞尔维亚维特罗风电项目首根CFA桩基(长螺旋钻孔压灌桩)顺利浇筑完成。这标志着该项目正式从准备阶段转入主体工程施工阶段,为后续48台风机基础建设奠定了坚实基础。

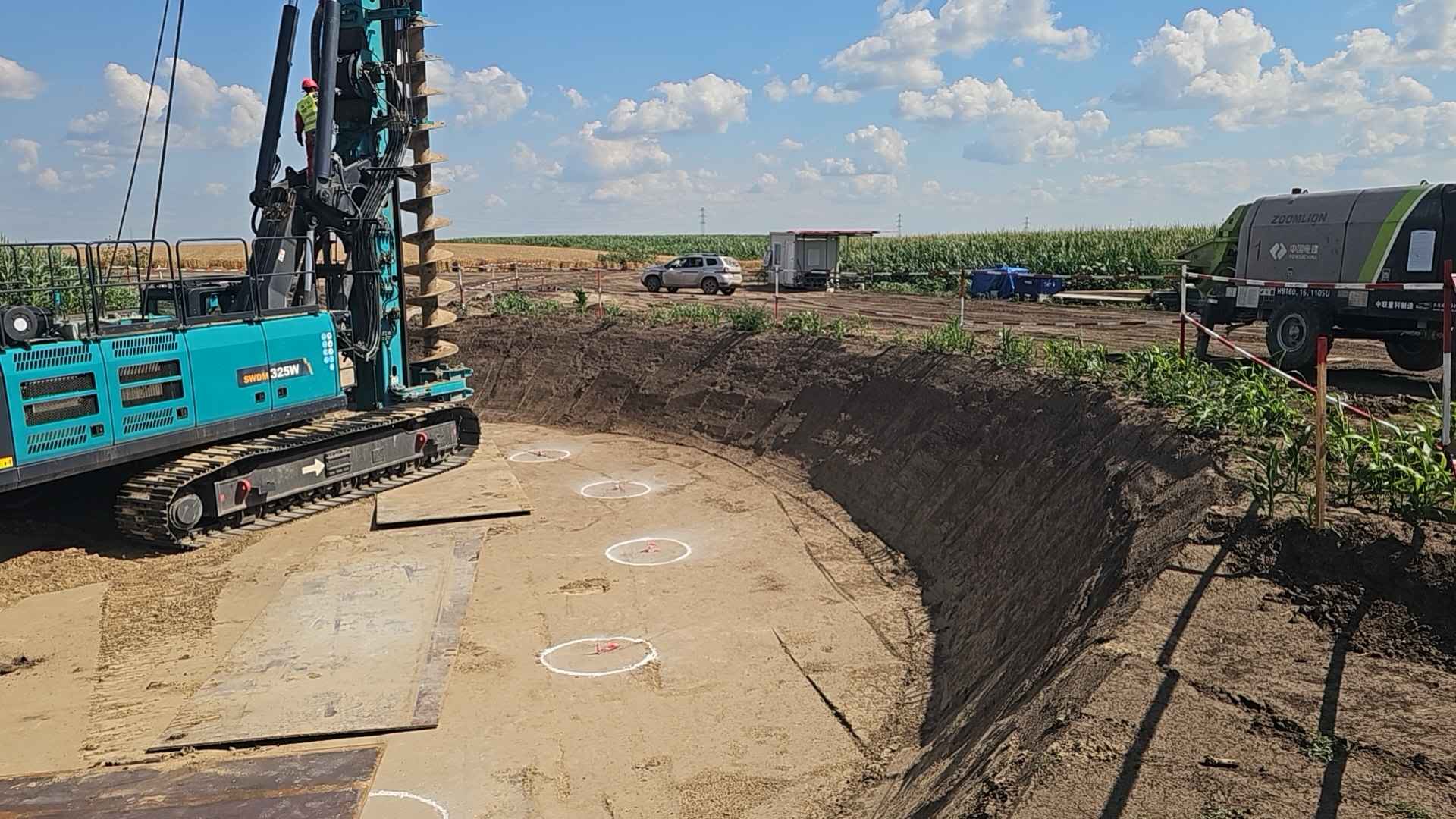

首桩施工于当日清晨8时48分在潘切沃郊外的2号风机位A19桩位正式开钻。施工采用CFA长螺旋钻孔压灌工艺,历时近3小时连续作业,成桩质量各项指标均满足欧洲技术标准及设计要求。项目技术团队通过前期多轮试验桩施工,成功优化了混凝土配合比和钻进速度参数,确保在复杂地层条件下实现“钻孔—提钻—压灌”全过程一次成桩。
维特罗风电项目总装机容量300MW,计划安装48台风机,全标段共计需完成1472根桩基施工。项目合同于2026年5月22日启动,总工期685个日历日。据项目负责人介绍,自开工以来,项目部坚持“起步即冲刺”的原则,提前完成主要设备进场和属地化资源整合,并建立了现场混凝土拌合站以保障供应连续性。首桩的成功极大鼓舞了团队士气,也为后续大规模施工提供了可靠的技术参数和作业范本。
该项目是中资企业在欧洲新能源领域的重要合作项目,建成后预计每年可提供约9亿千瓦时清洁电力,有力助推塞尔维亚能源绿色转型。项目负责人表示,将以首桩施工为起点,科学统筹施工计划,严控安全质量,确保按期实现并网发电目标,将维特罗项目打造成中塞绿色合作的标杆工程。
